Взыскание неустойки по договору долевого участия: исковое заявление

ВОЙНА НИКОГДА НЕ МЕНЯЕТСЯ

1. Прежде чем запрашивать фиксированную ставку по DDU, проверьте, началась ли задержка. Нюанс заключается в том, что разработчики назначают несколько сроков в сделке DDU, поэтому инвесторы не знают, когда наступит штраф. Они смотрят дату сдачи дома в эксплуатацию, подают заявление о единовременной выплате, и суд отправляет их домой. Почему?

Потому что дата сдачи дома в эксплуатацию не является передачей объекта. Разница между ними может составлять более одного года. Ввод в эксплуатацию 31 декабря 2020 года и доставка ключей через 12 месяцев. Это означает, что задержка продолжается с 2022 года.

2. Не рассчитывать конфискацию по трансфертной цене права требования DDU. Штраф учитывается только по договору об участии. Если вы купили квартиру в командировку, то для определения реальной цены откройте дошкольное учреждение. Если вы не видите цену квартиры, ищите стоимость 1 кв. Затем умножьте это на площадь квартиры и получите реальную цену. Если застройщик скрыл стоимость одного метра, возьмите стоимость всего DDU и разделите ее на все метры, а затем посчитайте, сколько стоит один метр.

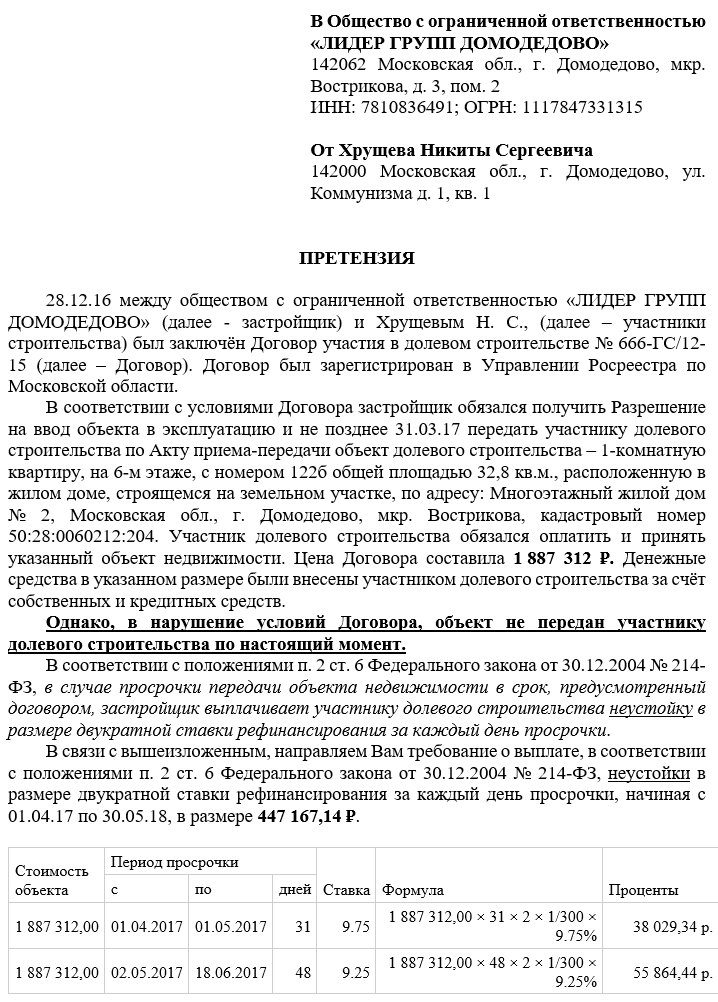

Пример жалобы DDU

Заявление на выплату единовременной выплаты согласно DDU 2021

3. Жалобу застройщику в офис приносить не нужно. Вас могут исключить вместе с ней. Или скажи «уходи, через неделю распишемся». Затем вы придете и узнаете, что это афера. Претензии пропали.

Не мечтайте платить по всему миру. Если разработчик говорит, что заплатит после доставки ключей, это взрыв. Передав ключи, он обанкротит свою компанию, как в октябре 2018 года обанкротился один из объектов ПИК. Даже объекты именитых разработчиков выходят из строя, что уж говорить о простых?

4. Подсчитайте количество запросов о конфискации DDU по своему усмотрению. Воспользуйтесь онлайн-калькулятором штрафов DDU 2021, чтобы рассчитать пенсию в пенни. Применяйте желаемую ключевую ставку. Вы можете рассчитывать фиксированную ставку за текущий день просрочки, за первый или за периоды.

Если до подачи жалобы вы решили нанять юриста по дошкольному образованию в Москве, не представляйтесь сами. Неопытные люди пишут в них чушь, из-за чего глаза судей ползают по лбу. Стоит ли говорить, насколько плохи дела из-за этого?

Как рассчитать неустойку по договору долевого участия

Согласно п. 2 ст. 6 Федерального закона от 25.07.2012 г. 214 размер фиксированной ставки определяется исходя из ставки рефинансирования, установленной ЦБ РФ, действующей на момент передачи квартиры или подачи жалобы.

Формула расчета единовременной выплаты по договору участия в капитале выглядит следующим образом:

А = 1/150 × Sr × D × Dпр,

где это находится:

  • 1/150 — коэффициент, применяемый, если получателем фиксированной ставки является физическое лицо (для юридических лиц применяется коэффициент 1/300);
  • Ср — ставка рефинансирования, устанавливаемая ЦБ;
  • C — цена квартиры;
  • Дпр — количество дней просрочки исполнения обязательств застройщиком.

Шаг 5. Участие в судебном процессе.

Этот этап потребует от вас не только времени, но и пристального внимания. Истец должен:

— регулярно участвовать в судебных заседаниях;
— эффективно реагировать на действия подсудимого (привлечение третьих лиц, просьбы об отсрочке судебного разбирательства и т д.);
— готовить и оперативно подавать различные документы (письменные объяснения, ходатайства, декларации и др.);
— разработать тактику действий и оперативно адаптировать ее при изменении обстоятельств.

Если суд вынес решение в вашу пользу, ответчик может подать апелляцию в течение 30 дней. Как правило, застройщик таким способом старается продлить рассмотрение дела и отложить получение исполнительного листа. Должен:

— получить апелляцию в первой инстанции;
— подготовить обзор, ответив на все аргументы разработчика;
— прийти на собрание для рассмотрения обращения.

Апелляционный суд своим приговором может изменить решение суда первой инстанции или подтвердить его. Однако следует отметить, что, по статистике, апелляция меняет только 5% решений.

Составление претензии застройщику.

Это важный юридический момент. Вы сможете потребовать 50-процентный штраф в суде только в том случае, если вы выполнили процедуру раннего разрешения проблемы, то есть если вы подали жалобу разработчику.

В письменном документе изложены требования акционера и дан расчет единовременной выплаты по СПС. Жалоба должна быть подана лично или отправлена ​​по почте с ценным письмом с описью приложения.

В первом случае не забудьте сделать копию. Разработчик обязан поставить на нем: приемку, подпись, фамилию, имя, отчество лица, подписавшего документ, дату, печать или штамп организации. Будет как минимум одна составляющая: суд может не рассматривать жалобу. Таким образом, вы не получите 50% штрафа в вашу пользу.

Решили воспользоваться услугами почты — отправьте письмо на юридический адрес. Актуальность второго требования необходимо уточнить в выписке из Реестра юридических лиц единого государства.

Если застройщик отказался платить штраф или просто проигнорировал жалобу, по истечении 10 дней с даты подачи вы можете подать жалобу в суд.

Срок передачи недвижимости

Застройщики часто нарушают сроки передачи недвижимости в соответствии с соглашениями о долевом владении, и конфискация может отрицательно сказаться на их бизнесе. Поэтому ищут лазейки в законодательстве, чтобы избежать санкций. К сожалению, российские правовые акты не обязывают застройщиков указывать в ДДУ календарную дату передачи объекта, поэтому в договоре этот срок может быть привязан к любому событию. Чаще всего это дата ввода в эксплуатацию. Однако это указано как ориентировочное. Это может запутать акционера, и он не будет знать, с какой даты отсчитывать отсрочку.

Например, в договоре управления это можно записать так: «квартира передается участнику долевого строительства не позднее 60 календарных дней после ввода в эксплуатацию многоквартирного дома. При этом примерная дата ввода в эксплуатацию — не позднее 3 квартала 2019 года».

Не стоит обращать внимание на слово «индикативная» в договоре владения акциями. Разработчики используют это и подобные слова специально, чтобы ввести акционера в заблуждение и избежать ответственности. Такие оговорки являются незаконными и не принимаются во внимание судом при рассмотрении дела.

Третий квартал завершится 30.09.2019. Соответственно, застройщик должен передать право собственности не позднее 29 ноября 2019 года. Этот срок может быть увеличен, если дата приходится на выходные или праздничные дни. В нашем примере день X приходится на пятницу, поэтому с 30 числа того же месяца будет взиматься фиксированная ставка за DDI. Если последний день приходился на субботу или воскресенье, обязательство по переезду сохранялось до понедельника. А начиная со вторника вы сможете рассчитывать проценты за просрочку.

Также в договоре застройщик может указать две даты. Первый — сдача в эксплуатацию, второй — передача квартиры по акту. Для расчета процентов нужно ориентироваться на второе свидание. Правильное определение начала срока отсрочки является гарантией правильно оформленной рекламации и рекламационного заявления. Ошибка в расчетах повлияет на сумму денег, собранную застройщиком.

Расчет неустойки для дольщика.

Чтобы определить размер платежа самостоятельно, обратимся к договору долевого участия. Указывает дату, когда клиент обязуется переехать туда. Единовременный расчет необходимо производить со дня, следующего за текущей датой, то есть до даты подписания акта приема-передачи.

Для физических лиц компенсация за каждый день просрочки равна 1/150 справочной ставки ЦБ — с 13 сентября 2021 года эта величина установлена ​​на уровне 6,75%.

Чтобы производить расчеты, не прибегая к сложным формулам, вам пригодится калькулятор фиксированной ставки акционера .

ЛУЧШЕ МАЛО С ГАРАНТИЕЙ, ЧЕМ МНОГО БЕЗ

5. Не верьте обещаниям застройщика переехать в квартиру за один день, один месяц, полгода. Обещать не означает жениться. Всегда будьте готовы к поломке собственности и к тому, что застройщик сядет. Это откроет вам глаза. Для чего?

Расскажите историю разработчика сегодня. Кредиторы его разрывают. Что бы вы сделали год назад, если бы знали? Вы бы продали квартиру, вернули застройщику и попросили компенсацию? Ладно, ты бы что-нибудь сделал.

6. Не думайте, что я сейчас буду ждать ключей и получать единовременную выплату за всю просрочку. Получил ожог. Вы выиграете суд, но у вас закончатся деньги, как у 69% акционеров, которые начнут выходить, как только получат ключи. Почему вы спрашиваете?

Застройщик не стоит в стороне и ждет, когда акционер Вася стукнет за деньги. Этот мошенник уже давно снимает деньги на Кипре. А если задержка через полтора года перейдет Рубикон, Вася может остаться в стороне.

Он сравнивает Васю с Петей, который просит фиксированную плату перед передачей ключей. За отсрочку Петя берет 400-600 тысяч рублей, а Вася ждет ключей, платит адвокатам и остается с доверенностью без рубля в кармане. Что, интересно, помешало ему пойти в суд раньше?

7. Не накапливайте единовременную выплату. Сэкономьте 1 000 000 рублей, судья их снизит до 200 000 рублей, а вы будете жаловаться на дураков адвокатов, купленных судей и несправедливость. Мы открыли калькулятор штрафов, рассчитали более 200 000 рублей и обратились в суд. Процесс принятия решения занимает 3-4 месяца. В этот период штраф увеличится до 350 000 — 400 000 рублей после подачи жалобы. На хорошем поприще можно рассчитывать на 250 000 — 300 000 рублей. Это очень хороший результат.

8. Отказаться в получении единовременной выплаты в арбитраже, уступив право требовать единовременную выплату в соответствии с DDU. Арбитраж собирает 20-40% единовременной выплаты, плюс есть 10-15% шанс проиграть дело. Юристы девелоперов научились оспаривать уступки, из-за чего дело затягивается на 1,5–2 года или истощается.

Если адвокат найдет контакт с судьями, то на 400 000 рублей суммы штрафа по DDU вы взыскаете 600 000 рублей. Это штраф и штраф в размере 100

Пример расчета

Допустим, стоимость квартиры 2 миллиона рублей. Срок сдачи объекта подряда — 1 мая 2020 года. Фактически квартира сдана в эксплуатацию 25 июля 2020 года. Застройщик сделал ход 26 июля 2020 года, ключевая ставка — 4,5 процента.

Для начала определимся, какой будет размер штрафа за 1 сутки просрочки:

2000000 4,5 / 100/150 = 600 руб.

именно в такую ​​сумму застройщик будет стоить 1 день просрочки.

Затем 600 рублей умножаем на 86 (период просрочки в днях со 2 мая по 26 июля 2020 года включительно) и получаем 51 600 рублей.

***

Расчет штрафа DDU не представляет особой сложности. В этом случае следует внимательно подходить к определению периода отсрочки и суммы, на которую будет взиматься штраф. В зависимости от того, идет ли речь о отсрочке или расторжении контракта, они рассчитываются по-разному.

Юридические нюансы расчета и взыскания неустойки по ДДУ

При расчете единой ставки рекомендуется учитывать следующее:

  1. лучше всего отправить жалобу заказным письмом со списком вложений. Если вы отнесете документ разработчику самостоятельно, он может проигнорировать его или «случайно потерять»;
  2. Желательно запросить фиксированную ставку до переезда квартиры и подписания акта приема-передачи. Если после получения жилья будет подан иск, существует риск банкротства компании, и даже если застройщик выиграет в суде, застройщик не получит причитающиеся платежи. При этом следует учитывать, что Ñ
